瀝青路面的平整度受到路基施工、路面基層施工以及瀝青路面施工過程中一些細節因素的影響
一、瀝青路面不平整產生的主要原因
影響路面平整度的因素較多,歸納為兩個方面。一是外在因素,主要包括環境、地質、交通量、車速等,二是內在因素,主要包括設計、施工等。設計因素包括結構層、設計層數、結構層厚度、設計配合比等,施工因素包括路基不均勻沉降、不同結構層的連接、材料不均勻、施工機械缺陷及施工工藝缺陷等。
1、路基不均勻沉降
路基是路面的基礎,如果路基填料控制不好,壓實度達不到設計要求,路基排水設施不完善,易造成路基的不均勻沉陷,從而會(huì )引起路面的不平整。
2、基層平整度對面層平整度的影響
道路的路面結構是一個層狀的結構體系,一般由面層、基層、底基層和墊層構成。各結構層的度對于瀝青路面整體平整度起著決定性的作用。在施工中流行著“土基不平,基層找補,基層不平,面層找補”的思想,這是十分錯誤的、有害的。瀝青碎石路面一般只有 4—6cm,瀝青表處一般只有 1.5—2.0cm,面層幾乎不可能調整基層的平整度,而基層的不平整則直接反映到面層上。
3、攤鋪作業的影響
混合料的攤鋪對平整度起著決定性的作用。攤鋪機是瀝青路面面層施工的主要機具設備,其本身的性能及操作對攤鋪平整度影響很大。攤鋪機結構參數不穩定、行走裝置打滑、攤鋪機攤鋪的速度快慢不勻、機械猛烈起步和緊急制動以及供料系統速度忽快忽慢都會(huì )造成面層的不平整和波浪。
4、碾壓作業的影響
瀝青面層鋪筑后的碾壓對平整度有著重要影響,選擇碾壓機具、碾壓溫度、速度、路線、次序等都關系著路面面層的平整度。
⑴ 壓路機型號。如果采用低頻率、高振幅的壓路機時,會(huì )產生“跳動”夯擊現象而破壞路面平整度。壓路機初壓噸位過重也會(huì )使剛攤鋪好的路面產生推擠變形。
⑵ 碾壓溫度。初壓溫度過高壓路機的輪跡明顯,瀝青料前后推移大,不穩定;復壓溫度過高會(huì )引起膠輪壓路機粘結瀝青細料,小碎片飛濺,影響表面級配;溫度過低,則不易碾壓密實和平整。
⑶ 碾壓速度。壓路機碾壓速度不均勻、急剎車和突然起動、隨意停置和掉頭轉向、在已碾壓成型的路面上停置而不關閉振動裝置等都會(huì )引起路面推擁;在未冷卻的路面上停機會(huì )出現壓陷槽。
⑷ 碾壓路線。碾壓行進路線不當,不注意錯輪碾壓,每次在同一橫斷面處折返,會(huì )引起路面不平。
⑸ 碾壓次數。碾壓遍數不夠,即壓實不足,通車后形成車轍;碾壓遍數太多,由于短時間集中重復碾壓,會(huì )造成已成型路面的推移,形成龜裂波浪。
⑹ 驅動輪和轉向輪的前后控制。如果是從動輪在前,由于從動輪本身無驅動力,靠后輪推動,因而混合料產生推移,倒退時在輪前留下波浪。
5、接縫的影響
接縫包括縱向接縫和橫向接縫(工作縫)兩種,接縫處理不好常容易產生的缺陷是接縫處下陷或凸起,以及由于接縫壓實度不夠和結合強度不足而產生裂紋甚至松散。
二、提高路基及路面基層平整度的措施路基不均勻沉降的處理
1、路基的處理
路基的施工質量,是整個路線工程的關鍵,也是路基路面工程能否經受住時間、車輛運行荷載、雨季冬季的考驗。
⑴嚴格控制填料。一般應采用砂礫及塑性指數和含水量符合規范的土,不使用淤泥、沼澤土、凍土、有機土、含草皮土、生活垃圾及含腐殖質的土。
⑵嚴格規范施工。路基施工應嚴格按現行《公路路基施工技術規范》的要求進行,并應通過試驗路段來確定不同機具壓實不同填料的較佳含水量、適宜的松鋪厚度和相應的碾壓遍數、較佳的機械配套和施工組織,還要有一定素質的施工隊伍來重視。
⑶完善路基排水系統。為了保持路基能經常處于干燥、堅固和穩定狀態,必將影響路基穩 定的地面水予以攔截,并排除到路基范圍之外,防止漫流、聚積和下滲。
2、基層的處理
保證基層的平整度是保證瀝青面層平整度的先決條件。
⑴嚴格按照《公路路面基層施工技術規范》的要求進行底基層和基層施工,對于高速公路和一 級公路,須堅持除與土基接觸的底基層可以采用路拌法施工以外,其上面的各層均應采用集中場拌和攤鋪施工方法,以確保標高、橫坡、強度、平整度達到設計要求。
⑵ 加強基層養護。在基層施工完成后,采用不透水薄膜或濕砂進行養護,也可以采用噴灑瀝青乳液保護。
⑶ 嚴格控制平整度。面層鋪筑前用 3M 直尺對基層進行平整度檢測,平整度差的路段應進行整平。
3、瀝青路面機械攤鋪工藝及控制
⑴ 嚴格控制基準線。攤鋪機在進行自動找平時,需要有一個準確的基準面(線),常用的確定基準面的方法有走鋼絲法和浮動基準梁法。當以控制高度為主時,以走鋼絲為宜;當控制厚度為主時,則采取浮動基準梁法。一般是底面層用走鋼絲,中面層和表面層用浮動基準梁法。
⑵ 嚴格控制攤鋪速度。攤鋪機應該勻速,不停頓地連續攤鋪,嚴禁時快時慢。在攤鋪過程中,應盡量避免停機,應將每天須停機中斷攤鋪點放在構造物一端頂定做收縮縫的位置。在中途萬一出現停機,應將攤鋪機熨平板鎖緊不使下沉。
⑶ 規范機械操作。選用熟練的攤鋪機操作手,并進行上崗前培訓。

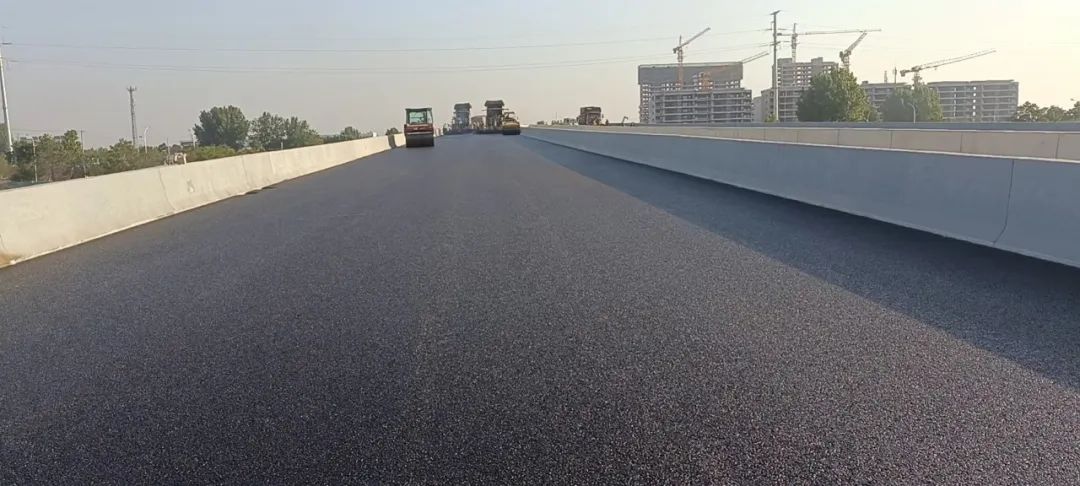

4、碾壓質量控制
碾壓作業是施工的zui后一道工序,使攤鋪出來的混合料具有一定的彈性。
三、碾壓順序控制
碾壓順序不當,就會(huì )造成混合料堆移、擁包現象,影響平整度。在實際施工中一般遵從以下原則:
⑴ 從外側向中 心碾壓或由低的一側向升坡方向碾壓,并重疊 1/2 輪寬。
⑵ 初壓采用靜壓,復壓采用振動壓路機或大型輪胎壓路機。
⑶ 終壓宜采用雙輪鋼筒式壓路機,或振動壓路機關閉振動功能進行,直到消除輪跡為止。為避免碾壓時對混合料產生堆移,應將驅動輪面向攤鋪機,從動輪在后面,碾壓路線和方向不能突然改變。
⑷ 控制好壓路機碾壓程度,初壓速度應控制在 2km/h 左右,復壓速度應控制在 4km/h 左右,終壓速度應控制在 3km/h 左右。
四、碾壓工藝控制
⑴ 初壓,第 一階段初壓習慣上常稱作穩壓階段。初壓應在較高溫度下進行,以不產生推移、發裂為原則。初壓溫度應根據瀝青稠度、壓路機類型、攤鋪初始密度等因素通過試鋪確定。通常用 6-8T 的雙輪振動壓路機以 2KM/H 左右速度進行碾壓 2-3 遍。
⑵ 復壓,第 二階段復壓是主要壓實階段,在此階段至少要達到規定的壓實度。復壓應該在較高溫度下并緊跟在初壓后面進行。通常用雙輪振動壓路機(用振動壓實)或重型靜力雙輪壓路機和 16T 以上的輪胎壓路機同進先后進行碾壓,碾壓方式與初壓相同。碾壓遍數參照鋪筑試驗段時所得的碾壓遍數確定,通常不少于 8遍。
⑶ 終壓,第三階段終壓是消除缺陷和保證面層有較好平整度的zui后一步。由于終壓要消除復壓過程中表面遺 留的不平整,因此,瀝青混合料也需要有較高的溫度。終壓常使用靜力雙輪壓路機并應緊接在復壓后進行,應盡可能在較高溫度下結束終壓。
5、接縫的處理
接縫處理施工中不可避免的工作縫(橫縫)對于平整度有較大影響,施工中橫縫須進行處理。
⑴ 采用直接縫(平接縫),可用切割機劃線切割。第 二次攤鋪時宜將第 一次攤鋪接頭預熱,并與第 二次攤鋪接頭一起碾壓,要求橫向碾壓 3—4 遍,以保證碾壓效果。
⑵ 接縫在各結構層位置應錯開,一般不小于 50cm。
五、總結
路面平整度要達到行車舒 適這一要求,要從路基施工準備階段就開始重視,所有參加公路建設工程的施工單位,都有義不容辭的責任,都須強化施工管理,完善施工工藝和施工方法,提高施工質量,才能從源頭上、根本上解決問題,社會(huì )效益和社會(huì )質量得到保證。
